متره سقف تیرچه بلوک در متره سریع
فهرست مطالب
- این فرم چه کاری میکند
- از کجا وارد متره سریع شویم
- قبل از کلیک: چهار تصمیم روی نقشه
- پر کردن فرم، فیلد به فیلد
- مرز اندازهگیری؛ جایی که سقف کم یا زیاد میشود
- بعد از «محاسبه متره» چه ردیفهایی میآید
- یک مثال کامل با عدد
- اشتباهات رایج
- چکلیست
۱. این فرم چه کاری میکند
متره سریع سقف تیرچهبلوک، همان کار مترور را به ترتیب فهرستبها میپرسد: نوع تیرچه، نوع تکیهگاه، نوع بلوک، ضخامت، بتن روی بلوک، شیب، تیرچه مضاعف، و مصالح جدا (میلگرد یا کرومیت). بعد ردیفهای فصل ۱۰ را میسازد و استثناها را به فصل ۷، ۸ و ۹ میفرستد.
ردیف مترمربع فصل ۱۰ بسته اجراست: تهیه و جاگذاری تیرچه و بلوک، تراز، شمع و قالب زیر سقف، بتن متعارف سقف تا ۵ سانتیمتر روی بلوک، نگهداری و باز کردن قالب. میلگرد، کرومیت، بتن مازاد روی بلوک، و قالب دور در تکیهگاه فولادی/بنایی داخل این مترمربع نیستند.
بتن سقف را دوباره از فصل ۸ مترمکعب نگیرید؛ فقط مازاد بتن روی بلوک بیش از ۵ سانتیمتر از ۰۸۰۱۰۵ تا ۰۸۰۱۰۷ میآید. اضافهبهای بتنریزی عضو یا ضخامت کم فصل ۸ به تیرچهبلوک تعلق نمیگیرد.

صفحه فهرستبهای ابنیه، ردیفهای اجرای سقف تیرچه و بلوک.
۲. از کجا وارد متره سریع شویم
- پروژه را باز کنید و فهرستبهای ابنیه را به پروژه وصل کرده باشید.
- تب متره سریع را بزنید.
- از درخت سمت راست: سقف → تیرچه بلوک.

تب متره سریع. از درخت سمت راست: سقف، بعد تیرچه بلوک.
اگر فهرست به پروژه وصل نباشد، دکمه محاسبه فعال نمیشود. صورتجلسهها را هم از تنظیم پروژه بسازید تا بعد از محاسبه، هر ردیف به یک عنوان صورتجلسه نسبت داده شود.
۳. قبل از کلیک: چهار تصمیم روی نقشه
فرم بدون این چهار پاسخ ردیف درست نمیدهد. روی پلان سقف و برش، اینها را با مداد مشخص کنید:
| سؤال | گزینه فرم | اثر ریالی |
|---|---|---|
| تیرچه چیست؟ | پاشنه بتنی یا فولادی با جان باز | گروه ۱ تا ۳ در برابر گروه ۴ تا ۶؛ کرومیت جدا از فصل ۹ |
| تکیهگاه چیست؟ | تیر فولادی / دیوار بنایی، یا تیر و دیوار بتنی | مرز متره عوض میشود |
| بلوک چیست؟ | بتنی، سفالی، پلیاستایرن | کد ردیف و ضخامتهای مجاز |
| ضخامت سقف چند است؟ | ۲۰ / ۲۵ / ۳۰ / ۳۵ بر حسب نوع بلوک | انتخاب ردیف اصلی فصل ۱۰ |

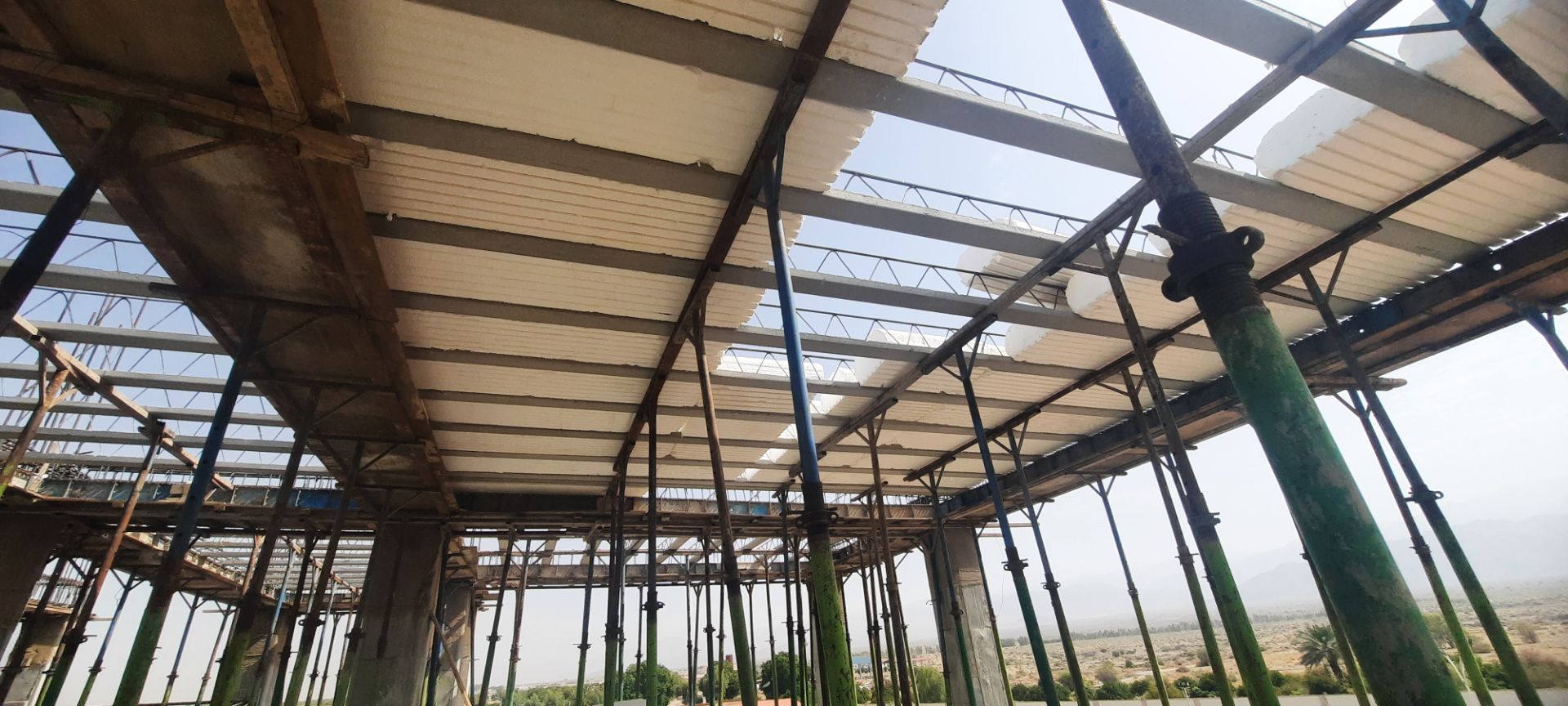

سقف تیرچهبلوک قبل از بتنریزی.

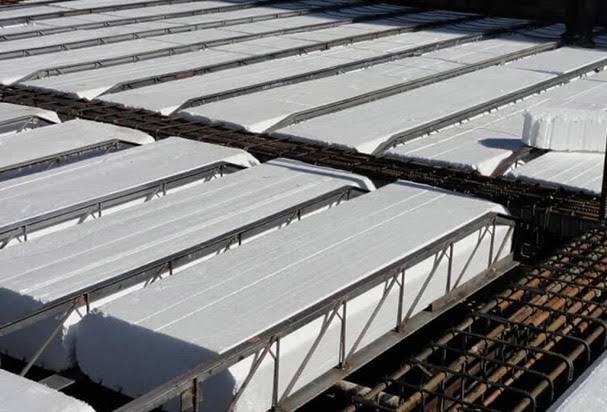

تیرچه فولادی با جان باز (کرومیت). تهیه خود تیرچه از ردیف 090237 است.
۴. پر کردن فرم، فیلد به فیلد

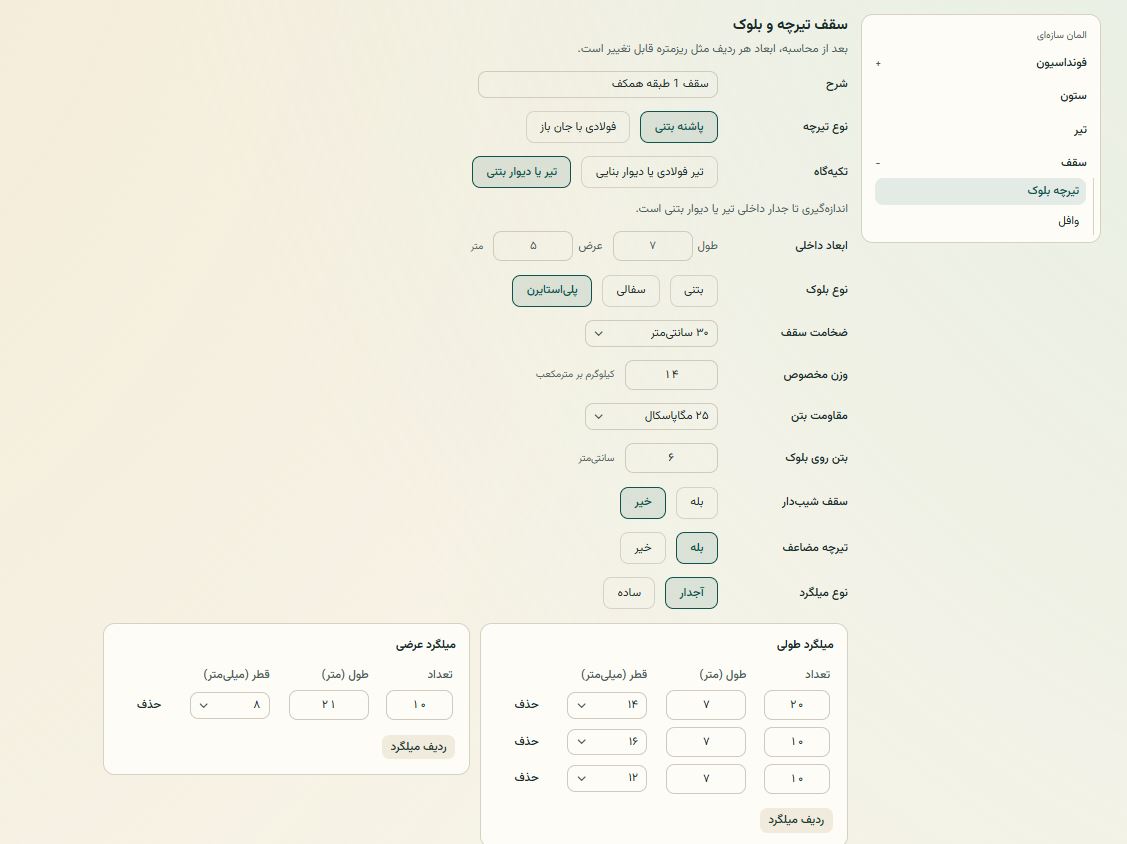

فرم متره سریع سقف تیرچه و بلوک. فیلدها به ترتیب فهرستبها چیده شدهاند.
شرح
نام سقف را بنویسید؛ مثلاً «سقف S1 طبقه همکف». این متن روی عنوان ریزمتره هر ردیف مینشیند تا سقفها قاطی نشوند.
نوع تیرچه
- پاشنه بتنی: ردیف فصل ۱۰ بسته تیرچه بتنی را میگیرد. میلگرد طولی و عرضی تیرچه از فصل ۷ میآید و الزام ۳-۱ فصل ۷، اضافهبهای خرپا را روی تمام میلگرد مصرفی در تیرچه میگذارد (
070301). - فولادی با جان باز: ردیف اجرای سقف همچنان فصل ۱۰ است، ولی تهیه و نصب خود تیرچه از
090237فصل ۹ است. در فرم، جدول تعداد × طول × وزن واحد باز میشود. مقدار = تعداد × طول × کیلوگرم بر متر.
تکیهگاه
اگر تیر فولادی یا دیوار بنایی باشد، برچسب ابعاد میشود «ابعاد سقف» و اندازهگیری تا جدار خارجی بتن سقف است. طول و عرض کل سقف را وارد کنید. قالب دور جدار آزاد از فصل قالب جداست؛ شناژ همضخامت روی دیوار باربر و کلاف میانی اضافه جدا ندارند.
اگر تیر یا دیوار بتنی باشد، برچسب میشود «ابعاد داخلی» و مرز جدار داخلی تیر یا دیوار بتنی است. بتن و قالب خود تیر/دیوار از فصل ۸ و ۵ یا ۶ جدا میآیند. سقف را از پشت تا پشت تیر بتنی نگیرید و همان نوار را دوباره در حجم تیر نشمارید.
نوع بلوک و ضخامت
| بلوک | ضخامتهای فرم | پاشنه بتنی | کرومیت |
|---|---|---|---|
| توخالی بتنی | ۲۰، ۲۵، ۳۰، ۳۵ سانتیمتر | 100101 تا 100104 | 100401 تا 100405 |
| سفالی | ۲۵ و ۳۰ | 100202 / 100203 | 100501 / 100502 |
| پلیاستایرن | ۲۵ و ۳۰ | 100305 / 100306 | 100601 / 100602 |
ضخامت سقف در فصل ۱۰، فاصله عمودی زیر تیرچه تا ۵ سانتیمتر بتن روی بلوک است؛ نه ارتفاع بلوک بهتنهایی. نوع بلوک کد ردیف فصل ۱۰ را عوض میکند.
فقط بلوک بتنی: عیار سیمان و پوکه
عیار مبنای بلوک توخالی بتنی ۳۰۰ کیلوگرم سیمان در مترمکعب است. اگر بیشتر است، حجم بتن بلوک را به مترمکعب بدهید؛ مازاد از 080401 میآید. پوکه معدنی اضافهبهای 100703 است و روی همان مساحت سقف مینشیند.
فقط پلیاستایرن: وزن مخصوص
مبنا ۱۲ کیلوگرم بر مترمکعب است. هر کیلوگرم مازاد، ۲ درصد بهای ردیف اجرای سقف است و با پسوند c جدا میآید. این درصد روی اضافهبهای گروه ۷ و بتن مازاد فصل ۸ تکرار نمیشود. اگر وزن مخصوص را خالی بگذارید، فرم هشدار میدهد و محاسبه کامل نمیشود.
مقاومت بتن سقف
فرض متن فصل برای بتن سقف ۲۰ مگاپاسکال است. در فرم:
- بیش از ۲۰ تا ۲۵ → اضافهبهای
100701به مترمربع سقف - بیش از ۲۵ تا ۳۰ →
100702 - بیش از ۳۰ → در گروه ۷ ردیف جدا نیست؛ فرم اخطار میدهد
بتن روی بلوک
۵ سانتیمتر اول داخل ردیف فصل ۱۰ است. اگر ۶ سانتیمتر یا بیشتر باشد، اختلاف با ۵ سانتیمتر × مساحت سقف، حجم مازاد فصل ۸ است: تا ۲۰ مگاپاسکال 080105، تا ۲۵ 080106، بالاتر 080107.
سقف شیبدار و تیرچه مضاعف
هر کدام که «بله» باشد، ردیف اصلی با مساحت واقعی میماند و یک ردیف حرفدار فقط همان ۱۵ درصد را جدا میکند: شیب a، مضاعف b. این ۱۵ درصدها را با ضریب شیب بتن فصل ۸ قاطی نکنید؛ آن ضریب به تیرچهبلوک نمیخورد.

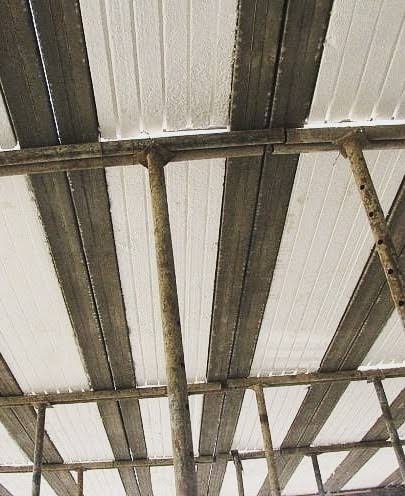

تیرچه مضاعف (دوبل). ردیف اصلی با مساحت واقعی میماند و ۱۵ درصد جدا با حرف b میآید.
میلگرد یا جدول کرومیت
برای پاشنه بتنی، نوع میلگرد ساده یا آجدار را بگویید و در دو جدول طولی و عرضی، تعداد و طول و قطر را کامل وارد کنید. ردیف ناقص (مثلاً قطر بدون طول) هشدار میدهد و وارد محاسبه نمیشود. برای کرومیت، هر تیپ تیرچه یک ردیف جدول است.
۵. مرز اندازهگیری؛ جایی که سقف کم یا زیاد میشود
اگر تکیهگاه دیوار بنایی یا تیر فولادی باشد، طول و عرض تا جدار خارجی بتن سقف است. اگر تیر یا دیوار بتنی باشد، تا جدار داخلی است و نوار تیر را دوباره در سقف نگیرید.
بازشوی کمتر از یک مترمربع از سطح سقف کسر نمیشود و هزینه ایجادش داخل بهاست. نورگیر یکمترمربع و بیشتر از سطح کسر میشود. در همین نسخه فرم، کسر بازشو را بعد از محاسبه در ریزمتره ردیف اصلی با یک سطر «کسر» وارد کنید.
۶. بعد از «محاسبه متره» چه ردیفهایی میآید
دکمه محاسبه، ردیفها را با شرح، واحد، بهای فهرست، دلیل انتخاب و ابعاد قابلویرایش نشان میدهد. همانجا میتوانید طول و عرض را اصلاح کنید، سطر کسر اضافه کنید، و ردیف را به صورتجلسه بپذیرید.

خروجی محاسبه.
ترتیب معمول ردیفها (بر حسب آنچه پر کردهاید):
- میلگرد ساده یا آجدار فصل ۷
- اضافهبهای خرپای تیرچه بتنی
070301 - تیرچه کرومیت
090237اگر فولادی باشد - بتن مازاد روی بلوک فصل ۸
- سیمان مازاد بلوک
080401 - ردیف اجرای سقف فصل ۱۰
- ۱۵٪ شیب با حرف
aو ۱۵٪ مضاعف با حرفbو درصد یونولیت با حرفc - اضافهبهای بتن ۲۵ یا ۳۰ مگاپاسکال و پوکه معدنی گروه ۷
۷. یک مثال کامل با عدد
سقف ۱ طبقه همکف روی تیر یا دیوار بتنی: طول ۵ متر، عرض ۷ متر (ابعاد داخلی)، تیرچه پاشنه بتنی، بلوک پلیاستایرن ۳۰ سانتیمتر، وزن مخصوص ۱۴ کیلوگرم بر مترمکعب، بتن سقف ۲۵ مگاپاسکال، بتن روی بلوک ۶ سانتیمتر، بدون شیب، با تیرچه مضاعف. میلگرد آجدار طولی: ۲۰ شاخه ۷ متری قطر ۱۴، ۱۰ شاخه ۷ متری قطر ۱۶، ۱۰ شاخه ۷ متری قطر ۱۲. میلگرد عرضی: ۱۰ شاخه ۲۱ متری قطر ۸.
| ردیف | چیست | مقدار |
|---|---|---|
070201 | میلگرد آجدار قطر ۸ (تا ۱۰ میلیمتر) | ۱۰ × ۲۱ × ۰٫۳۹۵ = ۸۲٫۹۵ کیلوگرم |
070202 | میلگرد آجدار قطر ۱۲، ۱۴ و ۱۶ | ۳۴۱٫۷۴ کیلوگرم |
070301 | خرپای تمام میلگرد تیرچه | ۸۲٫۹۵ + ۳۴۱٫۷۴ = ۴۲۴٫۶۹ کیلوگرم |
080106 | بتن مازاد روی بلوک، ۱ سانتیمتر، ۲۵ مگاپاسکال | ۵ × ۷ × ۰٫۰۱ = ۰٫۳۵ مترمکعب |
100306 | اجرای سقف پاشنه بتنی با پلیاستایرن ۳۰ سانتیمتر | ۵ × ۷ = ۳۵ مترمربع |
100306b | ۱۵ درصد تیرچه مضاعف | ۳۵ × ۰٫۱۵ = ۵٫۲۵ مترمربع |
100306c | بند ۱۱: ۲ کیلوگرم مازاد وزن مخصوص، ۴ درصد | ۳۵ × ۰٫۰۴ = ۱٫۴۰ مترمربع |
100701 | اضافهبهای بتن سقف ۲۵ مگاپاسکال | همان ۳۵ مترمربع؛ روی b و c تکرار نمیشود |
ردیف 100306 با ۳۵ مترمربع میماند. ۱۵ درصد دوبل و ۴ درصد چگالی فقط روی همان ردیف اجرا، جدا با حرف میآیند و روی 100701 و بتن مازاد فصل ۸ تکرار نمیشوند.
۸. اشتباهات رایج
- تکیهگاه بتنی را مثل دیوار بنایی تا پشت تیر گرفتن و همزمان حجم تیر را کامل دادن.
- کل بتن سقف را از فصل ۸ گرفتن در کنار مترمربع فصل ۱۰.
- چسباندن اضافهبهای بتنریزی سقف فصل ۸ روی تیرچهبلوک.
- یونولیت ۱۵ کیلوگرم را بدون درصد بند ۱۱ دیدن، یا همان درصد را روی گروه ۷ هم تکرار کردن.
- کرومیت را داخل مترمربع فصل ۱۰ گذاشتن و
090237را جا انداختن. - میلگرد تیرچه بتنی را فقط فوقانی دیدن و خرپای
070301را روی همه وزن نزدن. - عیار ۳۵۰ بلوک بتنی را بدون حجم بلوک و ردیف
080401رها کردن.
۹. چکلیست
- [ ] فهرست ابنیه به پروژه وصل است
- [ ] نوع تیرچه با نقشه و ردیف فصل ۱۰ یکی است
- [ ] تکیهگاه مشخص است و طول و عرض از همان مرز آمده
- [ ] نوع بلوک و ضخامت در باند ردیف است
- [ ] بتن روی بلوک اگر بیش از ۵ سانتیمتر است، مقاومت برای فصل ۸ انتخاب شده
- [ ] شیب و دوبل اگر هستند، جدا با ۱۵ درصد آمدهاند نه با ضرب در ردیف اصلی
- [ ] میلگرد یا جدول کرومیت کامل است
- [ ] بازشوی یکمترمربع و بیشتر بعد از محاسبه از سطح کسر شده
- [ ] هر ردیف به صورتجلسه درست پذیرفته شده
جمعبندی: متره سریع ترتیب فکر مترور را روی فرم میگذارد. اول مرز و نوع سقف را قفل کنید، بعد ضخامت و بلوک، بعد استثناهای بتن و درصد، بعد مصالح جدا. ردیف فصل ۱۰ بسته اجراست؛ بقیه را نرمافزار اگر فیلد را درست بدهید جدا میآورد.
شماره ردیفها از فهرستبهای ابنیه منضم پروژه است. دفترچه همان سال را برای شرح دقیق کنترل کنید.
