تخریب بتن با کمپرسور در فهرست بها

دسته: فهرست بها · فصل اول ابنیه · بسته موارد خاص مخاطب: پیمانکار، مشاور برآورد، مترور، رسیدگی صورت‌وضعیت سطح: تخصصی اختلافی


فهرست مطالب

  1. سه مسیر پرداخت؛ جدول تصمیم
  2. ردیف پایه: تخریب با کمپرسور
  3. ماشین سنگین و ضریب ۰٫۵
  4. مواد سوزا و منبسط؛ مسیر ستاره‌دار
  5. بتن غیرمسلح و مسلح
  6. مثال عددی کوتاه
  7. صورت‌جلسه روش؛ قالب آماده
  8. ایمنی و تغییر روش وسط کار
  9. اشتباهات رایج و چک‌لیست

۱. سه مسیر پرداخت؛ جدول تصمیم

برای تخریب بتن، بهای واحد فقط شرح «بتن غیرمسلح / مسلح» نیست؛ فرض روش هم داخل ردیف است.

روش تخریب بتن و نحوه پرداخت؛ کمپرسور ردیف پایه، ماشین سنگین ضریب ۰٫۵، مواد منبسط ستاره‌دار

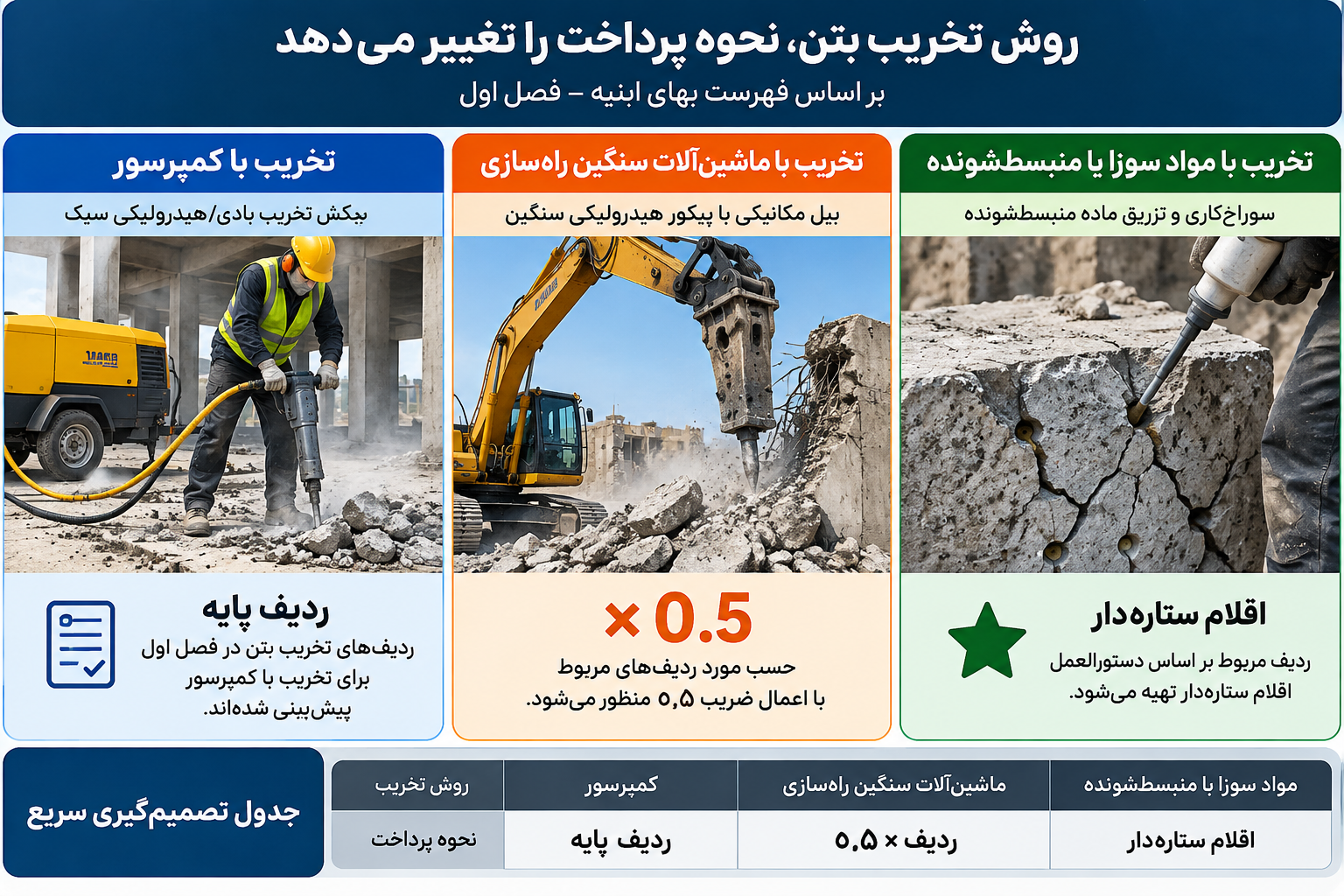

شکل ۱ — سه مسیر پرداخت تخریب بتن در فصل اول فهرست‌بهای ابنیه

روش اجرا در کارگاهمسیر پرداخت نوعیسند لازم
کمپرسور / چکش تخریب در فرض ردیف پایهردیف پایه فصل اول، بدون ضریب کاهشی روشصورت‌جلسه یا مشخصات
ماشین‌آلات سنگین راه‌سازیهمان ردیف × ضریب ۰٫۵ (حسب مورد)صورت‌جلسه روش + تفکیک مقدار
مواد سوزا یا منبسط‌شونده طبق مشخصاتستاره‌دار (آنالیز اقلام غیرپایه)مشخصات/دستورکار + آنالیز
بخشی کمپرسور، بخشی سنگیندو مقدار جدا؛ دو مسیرصورت‌جلسه مختلط

حمل نخاله مسیر جداست و با ضریب ۰٫۵ روش تخریب قاطی نمی‌شود. جزئیات حجم حمل: حجم حمل نخاله.


۲. ردیف پایه: تخریب با کمپرسور

الگوی الزامات گروه مربوط فصل اول:

اگر در کارگاه چکش تخریب بادی/هیدرولیکی سبک (دستی یا روی ماشین سبک) مطابق فرض ردیف کار شده، معمولاً همان ردیف بدون ضریب کاهشی ماشین سنگین است — مگر متن سال پیمان خلاف بگوید.


۳. ماشین سنگین و ضریب ۰٫۵

اگر تخریب بتن با ماشین‌آلات سنگین راه‌سازی انجام شود، حسب مورد ردیف‌های مربوط با اعمال ضریب ۰٫۵ منظور می‌شود.

منطق دفترچه: سرعت و هزینه واحد کمتر از تخریب کمپرسوری فرض شده؛ بهای واحد نصف می‌شود.

مرز مبهم کارگاه

مشاهدهگرایش رایجکار درست
بیل/لودر سنگین با چکش هیدرولیکی سنگیناغلب داخل بحث ۰٫۵صورت‌جلسه + تأیید مشاور
فقط کمپرسور دستی / چکش سبکردیف پایهروش را صریح بنویسید
یک جبهه سنگین، یک جبهه کمپرسوردو مقداردرصد یا م³ هر روش جدا

ضریب ۰٫۵ فقط روی ردیف تخریب بتن مشمول است، نه روی حمل، نه روی همه فصل اول.

کارفرما بعد از تأیید ضمنی روش سنگین در اجرا، نمی‌تواند ناگهان بهای کامل کمپرسور را بپردازد مگر ردیف یا توافق دیگری ابلاغ شود.


۴. مواد سوزا و منبسط؛ مسیر ستاره‌دار

اگر طبق مشخصات فنی، تخریب با مواد سوزا یا مواد منبسط‌شونده باشد:

در برآورد باید آنالیز ستاره‌دار بیاید. اگر وسط اجرا روش شیمیایی ابلاغ شود و در مقادیر منضم نبوده، ممکن است وارد کار جدید / قیمت جدید هم بشود — بسته به اسناد پیمان.

پیمانکار حق ندارد خودسر روش شیمیایی بگذارد و بعد ستاره‌دار بخواهد بدون ابلاغ مشخصات یا دستورکار.


۵. بتن غیرمسلح و مسلح


۶. مثال عددی کوتاه

فرض آموزشی (بها را از دفترچه منضم بگذارید):

قلممقدار
حجم بتن مسلح تخریب‌شده با ماشین سنگین۸۰ م³
بهای واحد ردیف پایه (فرض کمپرسور)B ریال/م³
ضریب روش۰٫۵

پرداخت ردیف تخریب:

۸۰ × B × ۰٫۵

اگر همان ۸۰ م³ با کمپرسور بود: ۸۰ × B.

حمل نخاله تا خارج کارگاه: ردیف حمل جدا، بدون ضرب ۰٫۵ این بخش. مقدار حمل را از قواعد حمل فصل اول بگیرید، نه از نصف کردن تخریب.

اگر از ۸۰ م³، ۵۰ م³ سنگین و ۳۰ م³ کمپرسور بوده:

۵۰ × B × ۰٫۵ + ۳۰ × B

بدون صورت‌جلسه تفکیک، مشاور معمولاً کل را ۰٫۵ می‌کند یا کل را رد می‌کند تا سند بیاید.


۷. صورت‌جلسه روش؛ قالب آماده

حداقل فیلدها:

صورت‌جلسه روش تخریب بتن
پروژه: … / پیمان: …
عضو: فونداسیون / دیوار / دال / …
مسلح □  غیرمسلح □
روش:
  □ کمپرسور (ردیف پایه)
  □ ماشین سنگین راه‌سازی (ضریب ۰٫۵)
  □ مواد سوزا / منبسط (ستاره‌دار — شماره آنالیز: …)
اگر مختلط است:
  مقدار روش اول: … م³
  مقدار روش دوم: … م³
ارجاع ردیف فهرست / ستاره‌دار: …
حمل نخاله: جدا از ضریب روش □
امضا: پیمانکار / ناظر / مشاور

بدون این صفحه، در قطعی همان جمله تکراری می‌آید: «با بیل بوده، باید ۰٫۵ می‌خورد» یا برعکس.


۸. ایمنی و تغییر روش وسط کار

انتخاب روش فقط مالی نیست. مشخصات فنی، مجوز شهری، ارتعاش مجاور و ایمنی ممکن است کمپرسور شبانه یا مواد منبسط را اجباری کنند. وقتی مشخصات یا دستورکار روش را عوض می‌کند:

  1. همان روز اثر روی ردیف / ضریب / ستاره‌دار را در دستورکار بنویسید.
  2. اگر بهای ردیف پایه دیگر منصفانه نیست، مسیر ستاره‌دار یا قیمت جدید را باز کنید.

۹. اشتباهات رایج و چک‌لیست

اشتباهاصلاح
بیل سنگین کار کرده، بهای کامل کمپرسورضریب ۰٫۵ حسب مورد
مواد منبسط با ردیف کمپرسورستاره‌دار
۰٫۵ روی حمل و همه ردیف‌هافقط ردیف تخریب بتن مشمول
میلگرد جدا + بتن مسلح بدون نصشرح ردیف مسلح را بخوانید
تغییر روش بدون دستوردستور + اثر مالی
یک ضریب روی کل پروژه مختلطتفکیک مقدار در صورت‌جلسه

چک‌لیست قبل از صورت‌وضعیت:

جمع‌بندی: ردیف تخریب بتن فصل اول بر اساس استفاده از کمپرسور است، در صورت جایگزینی با ماشین آلات سنگین باید ضریب ۰٫۵ لحاظ گردد؛ استفاده از مواد سوزا/منبسط مسیر ستاره‌دار است. روش را مثل مقدار صورتجلسه کنید، قبل از اینکه به کلیم برسد.
