حمل نخاله ساختمانی در فهرست بها

دسته: فهرست بها · فصل اول ابنیه · بسته حمل و حجم مخاطب: پیمانکار، مهندس مشاور، مترور، دستگاه نظارت سطح: تخصصی اختلافی مبنای ارجاع: بندهای ۳ تا ۵ الزامات عمومی فصل اول ابنیه؛ ردیف‌های بارگیری و حمل فصول عملیات خاکی با ماشین / با دست؛ کلیات مربوط به برچیدن کارگاه

تفسیر آموزشی است. شماره‌ها و فاصله‌های حمل را از دفترچه و برآورد منضم به پیمان کنترل کنید.

هاب فصل: فصل اول: عملیات تخریب و برچیدن مقاله مکمل همین بسته: حجم حمل نخاله تخریب و ضریب تورم


فهرست مطالب

  1. چرا حمل تخریب، جدا از خودِ تخریب دعوا می‌سازد
  2. سه ایستگاه حمل؛ فقط یکی داخل بهای فصل اول است
  3. بند ۴ الزامات عمومی به زبان کارگاه
  4. دپوی موقت؛ شرط پنهان قابل پرداخت بودن مسیر بعدی
  5. خروج از کارگاه با ماشین؛ ردیف از کدام فصل؟
  6. خروج با حمل دستی؛ مسیر سخت‌گیرانه‌تر
  7. مالکیت مصالح و دستور خروج
  8. نخاله تخریب با زایدات اجرای پیمانکار فرق دارد
  9. فاصله حمل، حمل پایه و حمل اضافی
  10. مدارک حداقل برای صورت‌وضعیت
  11. سناریوهای واقعی اختلاف
  12. چک‌لیست دو طرف
  13. جمع‌بندی

۱. چرا حمل تخریب، جدا از خودِ تخریب دعوا می‌سازد

بهای ردیف تخریب یا برچیدن، در ذهن خیلی از عوامل کارگاه فقط «خراب کردن» است. در دفترچه، آن بها تا جایی جلو می‌رود که نخاله به محل انباشت موقت داخل کارگاه برسد. از آن نقطه به بعد، اگر مصالح باید بروند بیرون، موضوع وارد فصل دیگری می‌شود — با شرط دستور، تصویب، و مبنای حجم متفاوت.

اختلاف معمولاً از یکی از این سه شکل است:

شکل اختلافادعای رایجپاسخ متن فصل اول
پیمانکار حمل داخلی می‌خواهد«با لودر تا ته کارگاه بردیم»تا دپوی موقت داخل بهای ردیف تخریب است
مشاور حمل خروجی را رد می‌کند«حمل در تخریب منظور شده»خروج از دپو، مشروط و از فصل خاکی است
دو طرف بر سر مقدار می‌جنگند«حجم دیوار» در برابر «سرویس کامیون»برای خروج: حجم داخل کامیون

این مقاله فقط مسیر حمل را باز می‌کند. مبنا و افسانه ضریب تورم در مقاله مکمل همین بسته آمده است.


۲. سه ایستگاه حمل؛ فقط یکی داخل بهای فصل اول است

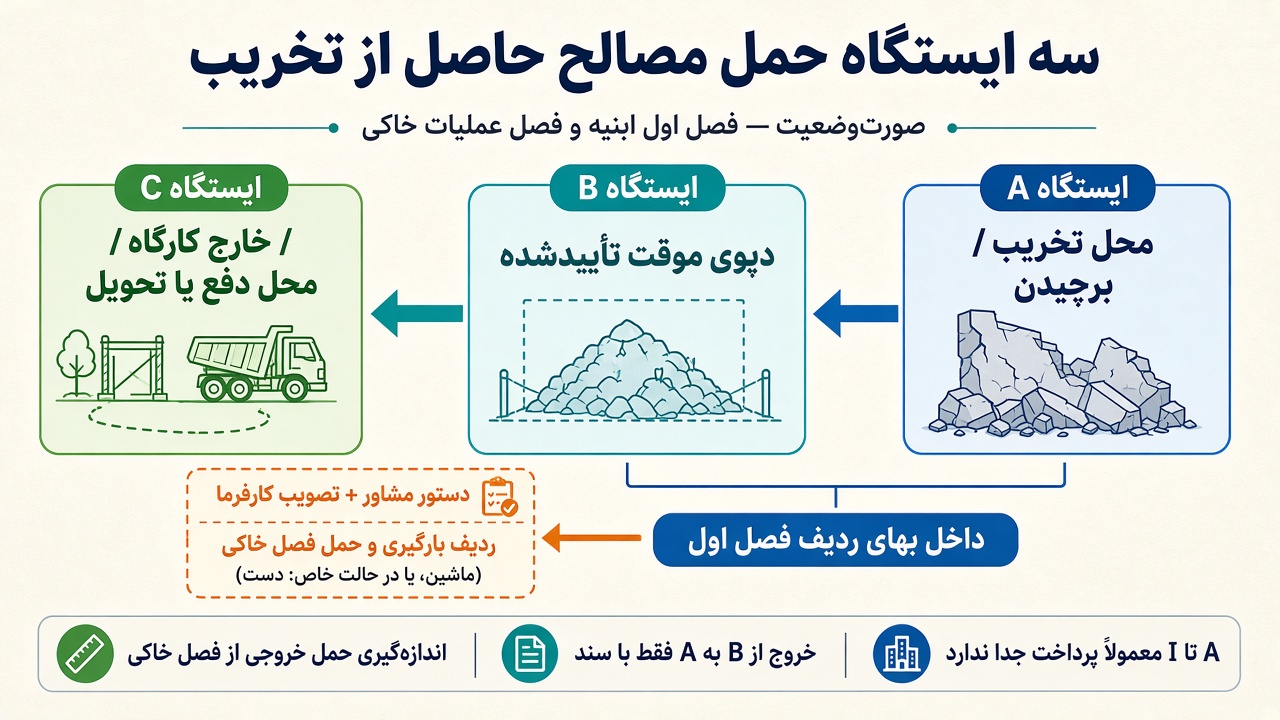

سه ایستگاه حمل مصالح حاصل از تخریب: A محل تخریب، B دپوی موقت، C خارج کارگاه

شکل — A→B داخل بهای ردیف فصل اول؛ B→C با دستور مشاور و تصویب کارفرما از ردیف حمل فصل خاکی


۳. بند ۴ الزامات عمومی به زبان کارگاه

متن الزامات عمومی فصل اول، منطق را تقریباً چنین می‌گوید:

  1. هزینه جمع‌آوری، بارگیری، حمل به هر ترتیب تا محل انباشت موقت کارگاه و باراندازی، در بهای ردیف‌ها منظور شده است.
  2. اگر طبق دستور مهندس مشاور لازم شود مصالح از محل انباشت موقت خارج شود، بهای بارگیری، حمل و باراندازی طبق ردیف‌های مربوط از فصل عملیات خاکی با ماشین، بر اساس حجم مصالح بارگیری‌شده در داخل کامیون محاسبه می‌شود.
  3. اگر حمل دستی از دپوی موقت اجتناب‌ناپذیر باشد: پیشنهاد مشاور + برآورد حجم مصالح حاصل از تخریب توسط مشاور + صورت‌جلسه اجرایی + تصویب کارفرما، سپس ردیف‌های بارگیری و حمل از فصل عملیات خاکی با دست.

نکات عملی از همین بند:


۴. دپوی موقت؛ شرط پنهان قابل پرداخت بودن مسیر بعدی

بند ۳ الزامات عمومی: محل انباشت موقت باید در طرح جانمایی تجهیز کارگاه مشخص و به تأیید مهندس مشاور برسد.

چرا برای حمل مهم است؟

اقدام درست قبل از شروع تخریب:

  1. نقطه دپوی نخاله و (در صورت نیاز) دپوی مصالح مفید را روی پلان تجهیز علامت بزنید.
  2. ظرفیت تقریبی و مسیر دسترسی لودر/کامیون را ببینید.
  3. تأیید کتبی مشاور را بگیرید.
  4. اگر وسط کار دپو جابه‌جا می‌شود، جابه‌جایی را صورت‌جلسه کنید؛ حمل مجدد بدون ضرورت اثبات‌شده معمولاً قابل پرداخت نیست.

۵. خروج از کارگاه با ماشین؛ ردیف از کدام فصل؟

وقتی دستور خروج صادر شد:

سؤالپاسخ نوعی
ردیف از کدام دفترچه/فصل؟فصل عملیات خاکی با ماشین (بارگیری و حمل)
مقدار؟حجم مصالح بارگیری‌شده داخل کامیون
فاصله؟قواعد همان فصل خاکی + تأیید کوتاه‌ترین مسیر واقعی مرکز ثقل دپو تا محل تخلیه (منطق مشابه حمل خاک)
چند بار بارگیری؟قاعده کلی فصول خاکی: برای یک مسیر مشخص، بارگیری و حمل معمولاً یک‌بار منظور می‌شود؛ دپو کردن و بارگیری مجدد بدون ضرورت اجتناب‌ناپذیر و تصویب، اضافه نمی‌شود

اشتباه رایج: برداشتن ردیف از فصل ۲۸ حمل‌ونقل ابنیه به‌جای فصل خاکی، فقط چون کلمه «حمل» دارد. متن فصل اول صریحاً به ردیف‌های بارگیری و حمل فصل عملیات خاکی ارجاع می‌دهد. فصل ۲۸ برای مصالح و شرایط خودش است؛ خلط این دو در برآورد و صورت‌وضعیت اختلاف می‌سازد.

ضریب پیمان، منطقه‌ای و بالاسری را مطابق اقلام مشمول همان ردیف حمل و اسناد پیمان اعمال کنید — نه لزوماً عین ضریب فصل تخریب.


۶. خروج با حمل دستی؛ مسیر سخت‌گیرانه‌تر

متن فصل اول برای حمل دستی از دپوی موقت، زنجیره اسنادی کامل‌تری می‌خواهد:

  1. ضرورت و اجتناب‌ناپذیر بودن (دسترسی ماشین ممکن نیست، عرض معبر، محدودیت ایمنی، و غیره)
  2. پیشنهاد مهندس مشاور
  3. برآورد حجم مصالح حاصل از تخریب توسط مشاور
  4. صورت‌جلسه اجرایی
  5. تصویب کارفرما
  6. سپس ردیف‌های بارگیری، حمل و باراندازی از فصل عملیات خاکی با دست

نکته: برآورد حجم در این مسیر را مشاور انجام می‌دهد؛ پیمانکار نمی‌تواند یک‌طرفه عدد بگذارد. روش اندازه‌گیری را در صورت‌جلسه بنویسید تا با مقاله حجم (کامیون/دپو) تناقض پیدا نکند.


۷. مالکیت مصالح و دستور خروج

بند ۵: تمام مصالح حاصل از تخریب و برچیدن متعلق به کارفرماست. خارج کردن از محوطه کارگاه منوط به دستورکار مهندس مشاور و تصویب کارفرما است.

پیامدهای حمل:

اگر مصالح مفید فروخته یا به غیر تحویل می‌شود، مسیر مالکیت و درآمد جدا از بهای ردیف حمل است؛ حمل همچنان تابع دستور خروج است.


۸. نخاله تخریب با زایدات اجرای پیمانکار فرق دارد

در کلیات فهرست بها معمولاً آمده: جمع‌آوری، بارگیری، حمل و تخلیه مواد زاید حاصل از عملیات اجرایی پیمانکار در ردیف برچیدن کارگاه (پیوست تجهیز) دیده شده و از این بابت هزینه جدا نمی‌آید.

نوع مادهمسیر مالی نوعی
نخاله تخریب/برچیدن ابنیه موجود موضوع فصل اولA→B داخل ردیف فصل ۱؛ B→C با دستور از فصل خاکی
آشغال، پرت و زایدات خودِ اجرای کارهای پیمانغالباً در تجهیز/برچیدن کارگاه؛ نه ردیف حمل تخریب

خلط این دو باعث می‌شود پیمانکار برای هر پاکسازی کارگاه ردیف حمل تخریب بگذارد، یا مشاور حمل نخاله تخریب را به بهانه «برچیدن کارگاه» حذف کند. عنوان صورت‌جلسه را دقیق بنویسید: «مصالح حاصل از تخریب دیوار…» نه «پاکسازی عمومی کارگاه».


۹. فاصله حمل، حمل پایه و حمل اضافی

پس از نشستن روی ردیف فصل خاکی:

در برآورد اولیه مشاور: اگر مشخص است نخاله باید از کارگاه خارج شود، ردیف حمل خروجی و فرض فاصله را در برآورد بگذارید؛ وگرنه پیمانکار یا مینوس می‌خورد یا در اجرا پرونده قیمت/افزایش مقادیر باز می‌کند.


۱۰. مدارک حداقل برای صورت‌وضعیت

برای پرداخت تمیز مسیر B→C:

مدرکنقش
پلان تجهیز با دپوی موقت تأییدشدهتعریف ایستگاه B
دستورکار خروج مصالحشرط بند ۴ و ۵
تصویب کارفرما (حسب مورد خروج/مقصد)شرط مالکیت و خروج
تعیین محل تخلیه و فاصله تأییدشدهمبنای ردیف و کیلومتر
صورت‌جلسه حجم (کامیون / شمارش سرویس / روش توافقی)مقدار
بارنامه یا دفتر سرویس با پلاک و تاریخ و امضای نظارتپشتیبان
عکس دپو قبل/بعد در صورت امکانتقویت ادعا
تفکیک ردیف تخریب از ردیف حمل در ریزمترهشفافیت رسیدگی

صورت‌جلسه تأیید مشاور بدون ابلاغ کارفرما ممکن است طبق کلیات فقط با ضریب محدود در صورت‌وضعیت موقت دیده شود؛ مسیر ابلاغ را تا آخر بروید.


۱۱. سناریوهای واقعی اختلاف

سناریو ۱ — حمل مستقیم بیرون بدون دپو

پیمانکار از پای دیوار مستقیم به کامیون می‌زند و هم تخریب می‌گیرد هم حمل کامل.

رسیدگی: اگر دپوی موقت تعریف شده و فاصله تا درب کارگاه همان A→B متعارف است، بخش داخل کارگاه داخل تخریب است؛ فقط مسیر خارج با دستور و حجم کامیون حمل جدا می‌شود. اگر عملاً دپو وجود نداشته، باز هم متن می‌گوید تا انباشت موقت داخل بهاست — یعنی باید فرض کرد یک نقطه انباشت منطقی داخل کارگاه وجود دارد مگر جانمایی خلاف بگوید. شفاف‌سازی در شروع کار جلوی این ابهام را می‌گیرد.

سناریو ۲ — مشاور: «حمل در تخریب است» وقتی دستور خروج داده

کار انجام شده، مقصد بیرون بوده، دستور هم بوده، حمل رد می‌شود.

رسیدگی: بند ۴ خروج را از فصل خاکی جدا کرده است. رد کردن بدون نفی دستور یا نفی خروج، با متن سازگار نیست.

سناریو ۳ — چند بار بارگیری داخل کارگاه

نخاله را یک‌جا دپو کرده، بعد به دپوی دوم نزدیک درب منتقل کرده، بعد بیرون برده و سه بار حمل خواسته.

رسیدگی: بارگیری و حمل مجدد داخل کارگاه بدون ضرورت اجتناب‌ناپذیر و تصویب، معمولاً قابل پرداخت نیست. یک مسیر خروجی از دپوی نهایی منطقی است.

سناریو ۴ — حمل دستی بدون تصویب کارفرما

فقط امضای سرپرست کارگاه پیمانکار و یک برگه داخلی.

رسیدگی: زنجیره بند ۴ ناقص است؛ ریسک حذف کامل ردیف حمل دستی.


۱۲. چک‌لیست دو طرف

مشاور / کارفرما

پیمانکار


۱۳. جمع‌بندی

حمل مصالح حاصل از تخریب در فهرست‌بهای ابنیه یک مسیر دوتکه است:
